投产!浙江宁海抽水蓄能电站2号机组
- 发布时间:2024-12-17
- 发布者: 本站
- 来源: 原创
- 阅读量:
12月12日
由中国能建葛洲坝机电公司承建的
国网新源浙江宁海抽水蓄能电站2号机组

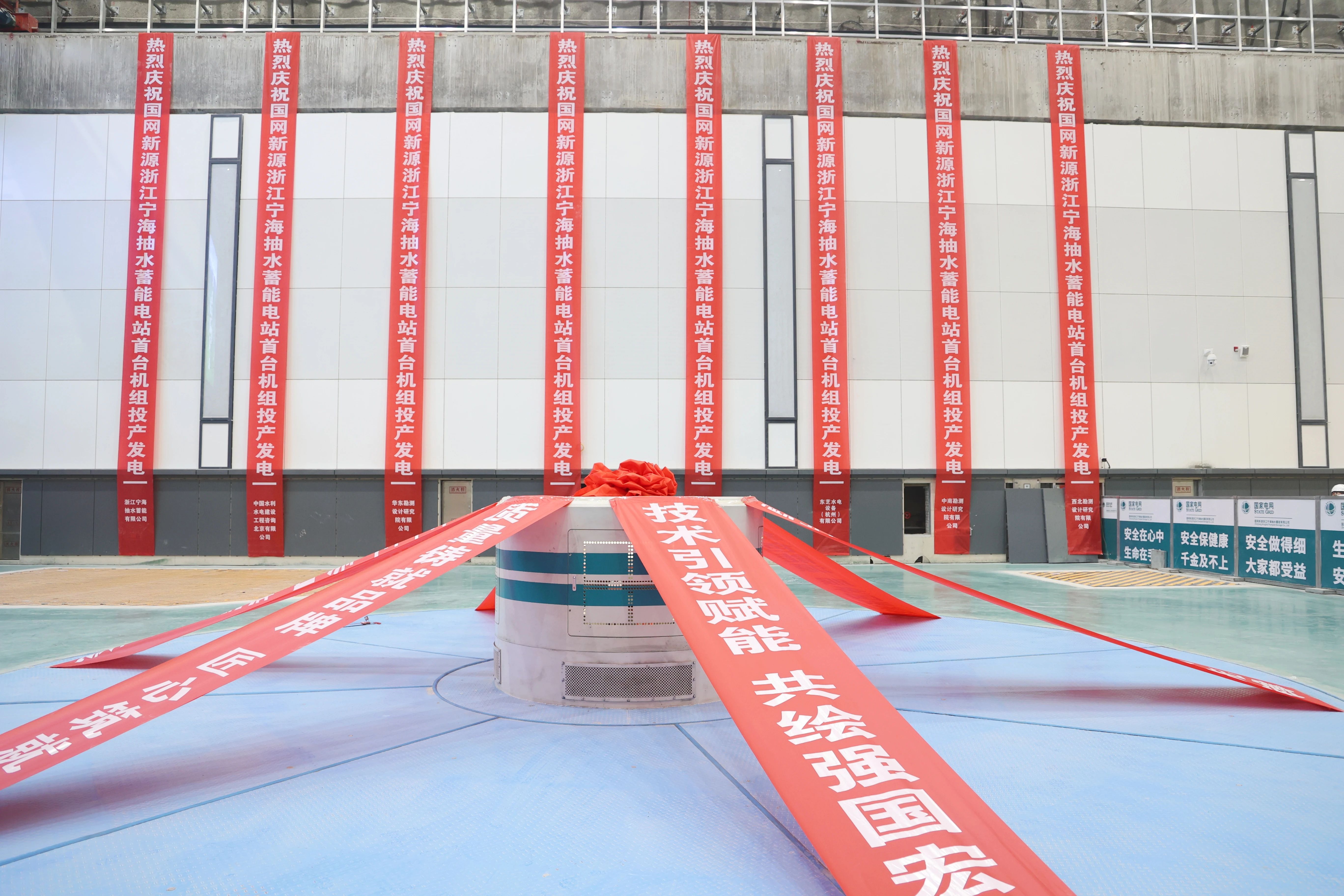

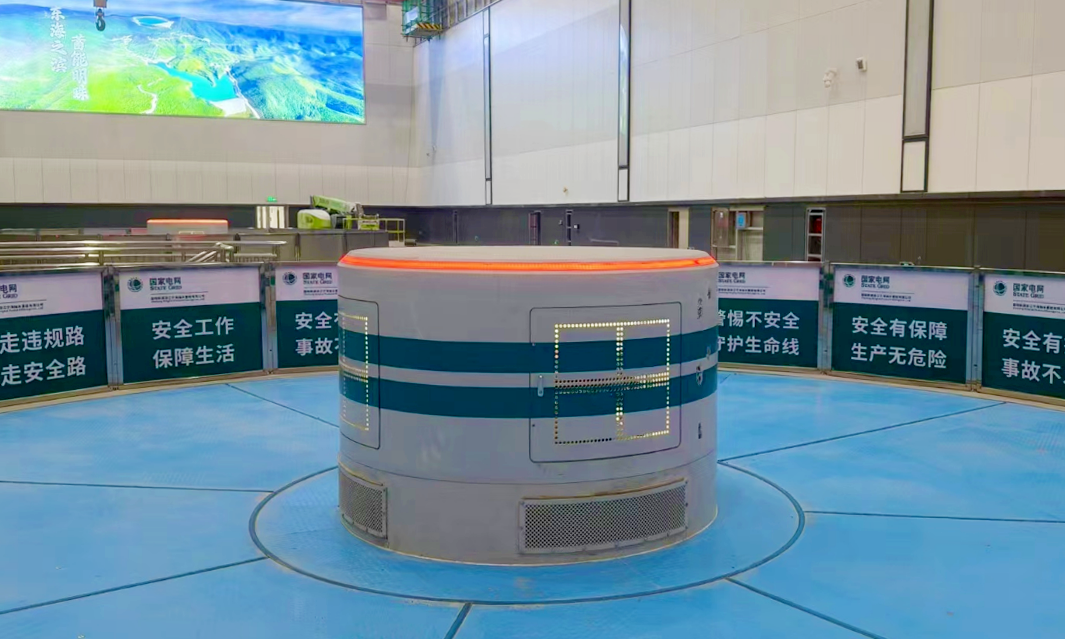

通过15天考核试运行
正式投产
宁海抽水蓄能电站位于宁波、绍兴、舟山负荷中心
是国家能源局“十三五”规划重点建设项目
浙江省重点工程
甬绍舟地区首座大型抽水蓄能电站
电站总装机容量140万千瓦
安装4台35万千瓦可逆式水泵水轮发电机组
电站全面投产后
年平均发电量将达14亿千瓦时
每年可节约燃煤消耗约18万吨
减排二氧化碳约36万吨
对浙江加快抽蓄电站发展
建设华东抽水蓄能基地
提升能源安全保障能力
推动区域绿色高质量发展具有重要意义
机组安装过程中,葛洲坝机电公司抽蓄建设团队对标标杆工程,不断提高安装质量与速度,针对定子定位筋安装、进水球阀预装、主轴密封安装等方面进行技术创新。开工至今,已评定单元合格率100%,优良率高达97.6%,远超行业水平;电站2号机组于2023年5月15日开始座环蜗壳吊装,2024年5月28日转子吊装,2024年11月26日进入15天试运行,施工进度在同期同级同类型电站中处于领跑地位。
电站试运行期间,2号机组上导轴承最大摆度0.04毫米、下导轴承最大摆度0.06毫米、水导轴承最大摆度0.05毫米,机组上下机架、顶盖最大振动0.01毫米,各项指标均优于国家标准,达到精品机组要求。
来源:中国能建
首台机组投产!浙江宁波最大抽水蓄能电站
10月31日
中国能建葛洲坝机电公司
承建的国网新源浙江
宁海抽水蓄能电站首台机组
1号机组
顺利通过15天考核试运行
正式投产发电
华东区域又一百万千瓦级
“超级充电宝”发挥效益
宁海抽水蓄能电站位于浙江省宁海县大佳何镇境内,是国家能源局“十三五”规划重点建设项目,浙江省在建单机容量最大的抽水蓄能电站、宁波市最大抽水蓄能电站。电站总装机容量140万千瓦,安装4台35万千瓦可逆式水泵水轮发电机组,年平均发电量14亿千瓦时,抽水电量18.67亿千瓦时,每年可节约燃煤消耗量约18万吨,减排二氧化碳约36万吨。
中国能建葛洲坝机电公司承建电站全部发电机组及其辅助设备安装等任务。自2022年4月份开工以来,葛洲坝机电公司优化资源配置,实施管理前置,落实数字化管理保障工程施工进度,地下厂房区域从交面到主体工程全部完成仅用时666天,相比国内近年来同类同量级项目最快750天,工期缩短了84天,创下行业施工最快纪录。
在建设过程中,机电公司项目团队严格执行“三检制”和“联检制”,建立“1+4”质量管理体系,将多项创新工艺和突破应用到施工中。针对机组座环蜗壳阴角处未开灌浆孔导致混凝土浇筑难,项目团队提出预埋金属管并衔接注入自密实混凝土的方法,成功解决安装难题;创新性采用前期预埋套管,替代传统打吊点做法,降低母线安装安全风险,提升安装效率,将原本预计的30天安装周期缩减至20天。
宁海抽水蓄能电站预计今年11月第二台机组投产发电,2025年全部建成投产,建成后主要承担浙江电网的调峰、填谷、调频、调相及事故备用等任务。
来源:中国能建
